Диаграмма Ганта в Excel для timeline диссертации – инструмент визуализации последовательности и длительности этапов работы.
Разработаем пошаговую инструкцию создания диаграммы Ганта в Excel для timeline диссертации.
СОДЕРЖАНИЕ
Шаг 1. Данные: подготовка

- Создать таблицу. Заполнить шапки четырех столбцов «Задача», «Дата начала», «Дата окончания», «Длительность».

- Заполнение таблицы. В столбец «Задача» вносятся данные, отражающие этапы написания диссертации.

- В столбцы с датами начала и окончания каждого этапа требуется внести соответствующие числа.

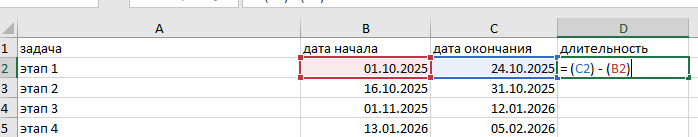

Заполнение таблицы - При заполнении столбца с заголовком «Длительность», требуется использовать формулу автоматического расчета: = (Дата окончания) – (Дата начала).

Шаг 2. Диаграмма: построение
- Выделить в таблице столбец «Дата начала», не исключая заголовки. Для этого необходимо кликнуть левой кнопкой мыши.

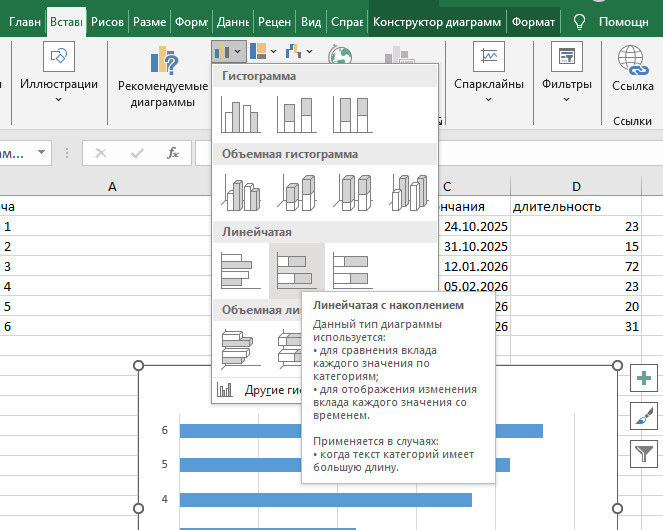

- Найти вкладку «Вставка» на линейке, раздел «Диаграммы» — «Линейчатая с накоплением».

Шаг 3. Преобразование графика

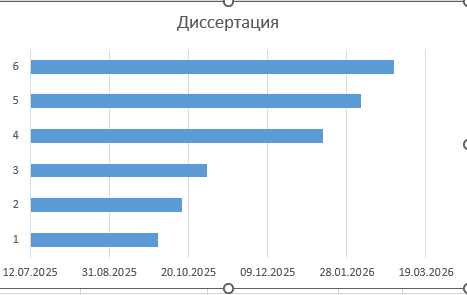

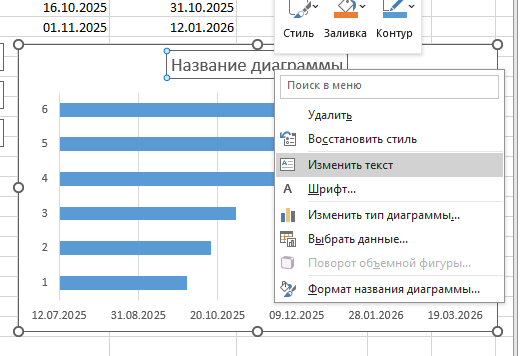

- Отредактировать заголовок. Кликнуть по нему дважды. В выпавшем окне выбрать «Изменить текст».

Поменять название диаграммы.

- Добавить название задач: правой кнопкой мыши кликнуть на график, в окне выбрать «Выбрать данные».

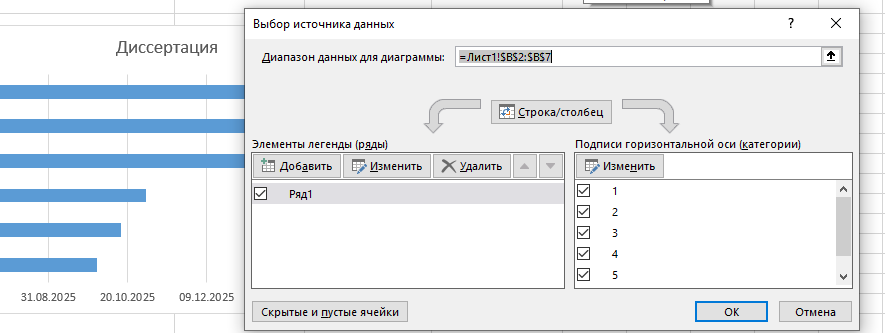

- Во всплывшем окне выбрать «Подписи горизонтальной оси», кнопка «Изменить».

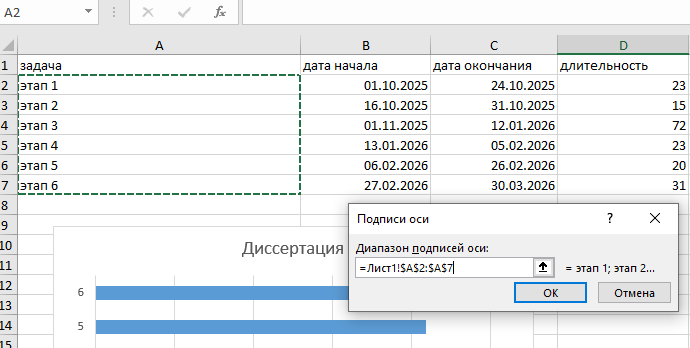

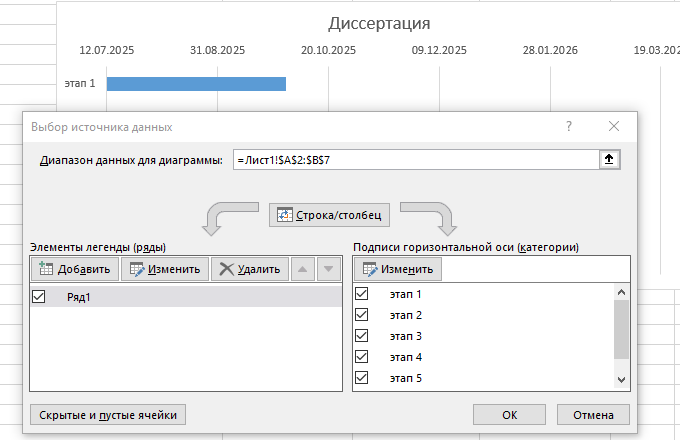

- При активации кнопки всплывает окно «Подписи оси». Ячейка «Диапазон подписей осей». Левой кнопкой мыши выделить столбец названия этапов – данные отразятся в ячейке. Активировать кнопку «Ок».

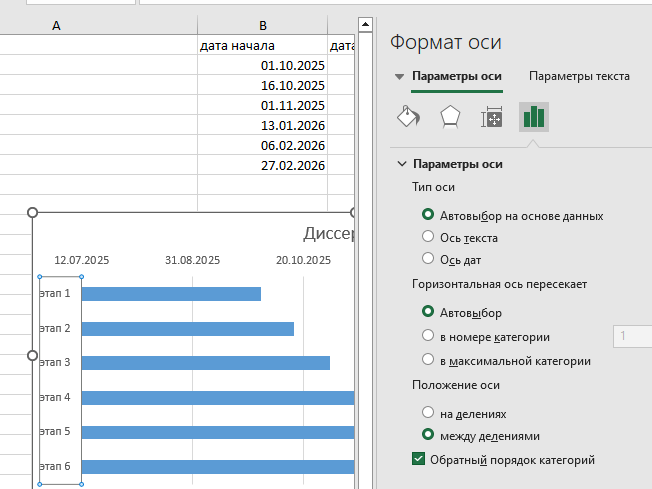

Исправляем обратную последовательность задач: кликнуть правой кнопкой мыши по области задач слева – всплывающее меню: «Формат оси» — «Параметры оси»: — «Положение оси» — «Обратный порядок категорий» — галочка.

Шаг 4. «Длительность задач»
Добавить длительность задач:

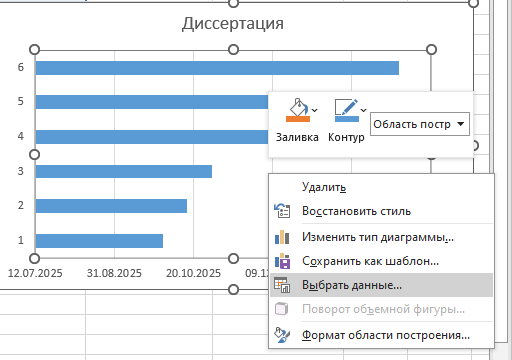

- Правой кнопкой мыши кликнуть по диаграмме. Всплывающее окно – «Выбрать данные».

- В поле «Элементы легенды» (ряды) кликнуть по кнопке «Добавить».

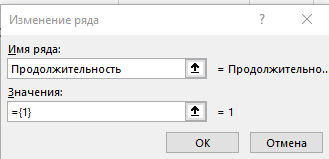

- Открывшееся окно: графа «Имя ряда» — внести слово «Продолжительность».

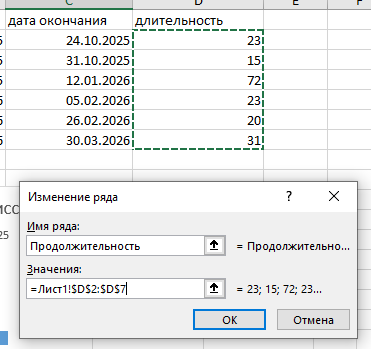

- Освободить поле «Значение» от данных, оставить там курсор и выделить в таблице ячейки «Длительность» — кнопка «Ок».

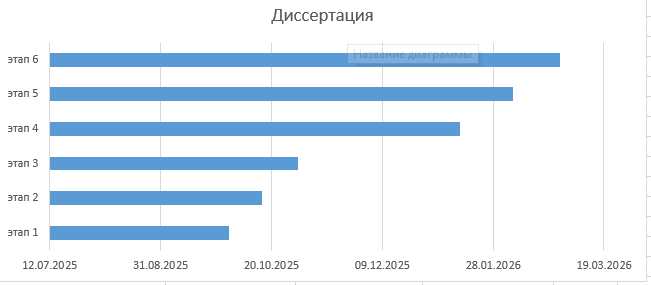

- При активации кнопки «Ок», диаграмма приобретает следующий вид.

Шаг 5. Корректировка отображения
Синие полоски диаграммы отображаются некорректно. Откорректировать может следующий алгоритм:

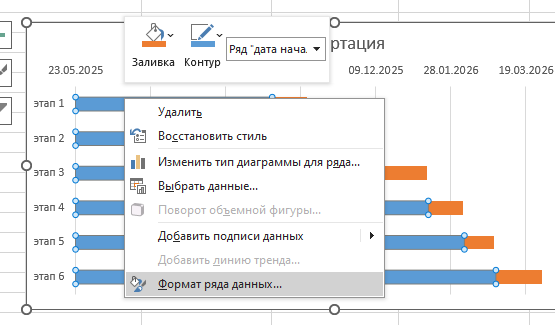

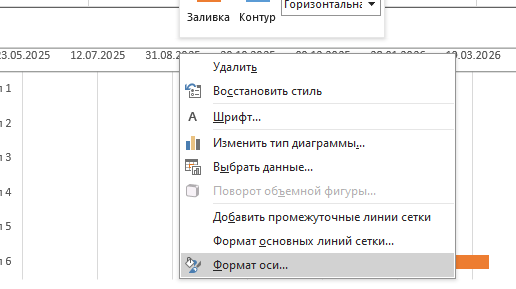

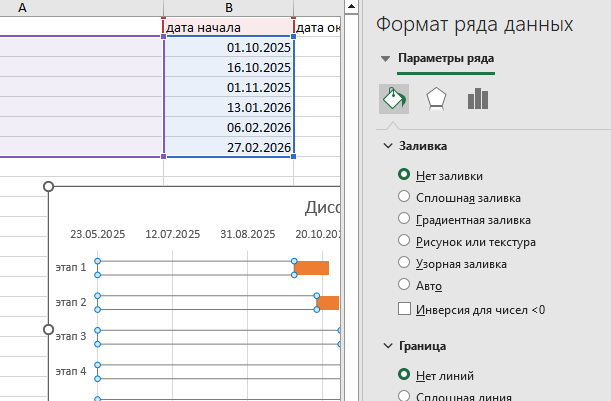

- Клик правой кнопки мыши по синему отрезку в графике, во всплывающем окне выбрать пункт «Формат ряда данных».

- В открывшемся справа меню необходимо найти раздел «Заливка» — «Нет заливки», а в разделе «Граница» — «Нет линий».

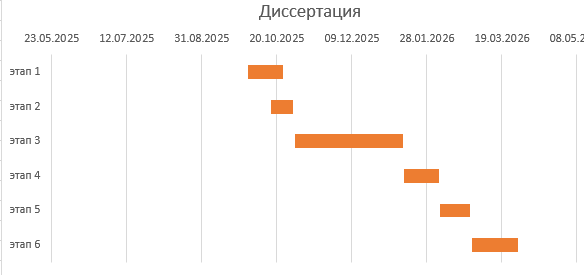

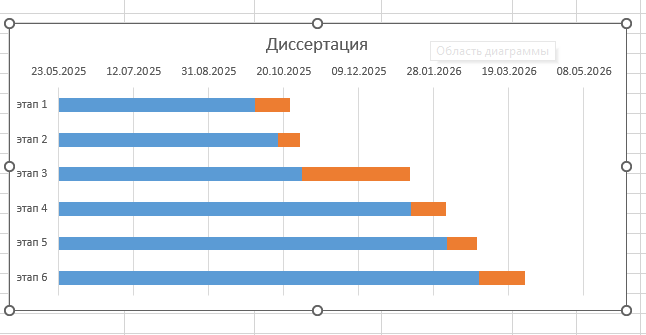

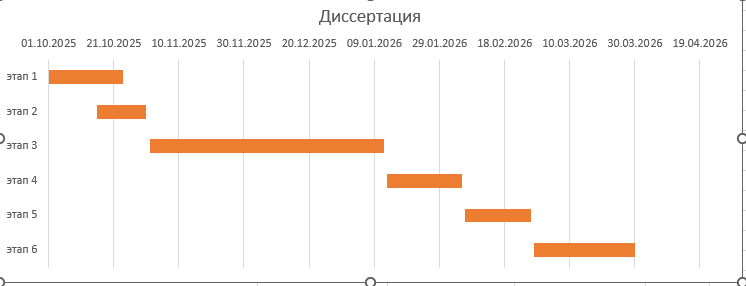

В итоговом варианте график выглядит так:

Возникли сложности?
Нужна помощь преподавателя?
Мы всегда рады Вам помочь!

Шаг 6. Начало графика = началу работ
Объединить начало графика и начало работ:

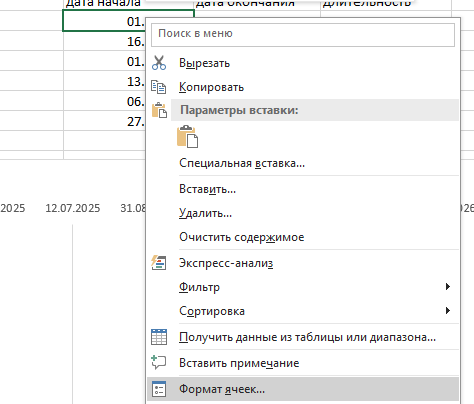

- Правой кнопкой мыши кликнуть по ячейке с первой датой таблицы и выбрать из меню «Формат ячеек».

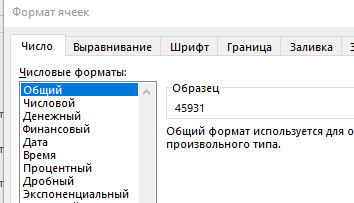

Далее: вкладка «Число» — «Числовой формат» — «Общий». Запомнить число в ячейке «Образец». Запомнить число.

Закрыть окно без сохранения изменений кнопкой «Отмена».
- Диаграмма — область с датами, кликнуть по ней правой кнопкой мыши. Выбрать из представленного в окне «Формат оси».

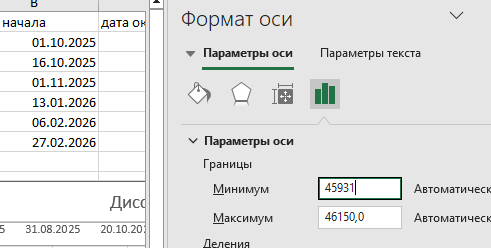

- Далее: «Параметры оси» — «Границы» — графа «Минимум» — число 45931.

Активация заданного алгоритма убирает пустые поля и приобретает более упорядоченный вид. А начало графика совпадает с датой начало работ.
